TECO东元电机

【电厂】德阳垃圾电站项目两台锅炉钢结构吊装任务基本完成

2018-2-6 11:35:41 查看: 发布者:东元电机

【电厂】德阳垃圾电站项目两台锅炉钢结构吊装任务基本完成 行业资讯

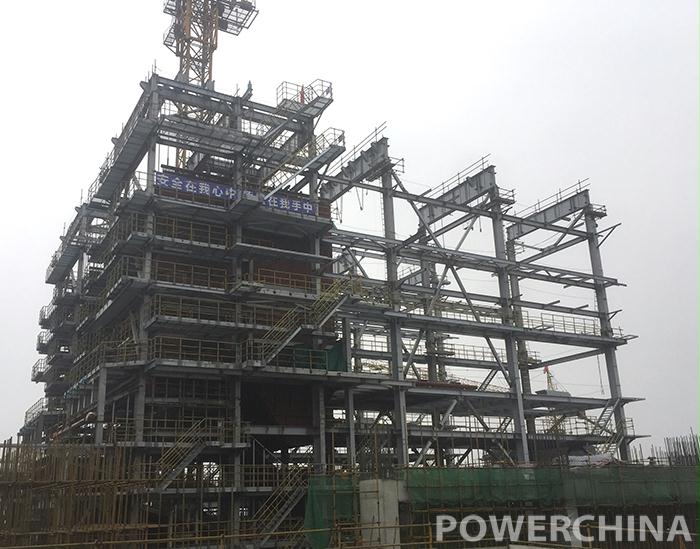

2月4号,随着2号锅炉最后一根顶板梁(X10)的顺利就位,德阳垃圾电站项目两台锅炉钢结构吊装任务基本完成。

为确保节前网络计划的顺利完成,锅炉团队超前策划、精心组织,先后克服了设备到货不及时、场地狭小、交叉工种繁多等困难。在被告知1月27号才允许吊装1号锅炉顶层钢架的情况下,紧锣密鼓组织施工,仅用九天完成了最后一层钢架的吊装、验收、焊接作业及顶板梁安装任务。与此同时,还穿插进行了水冷壁、二三烟道灰斗、输送机等的临抛、安装工作,确保了平台、栏杆、扶手、挡脚板的同步跟进,为安全文明施工打下坚实基础。

此次两台炉钢结构主体的完成,为年后汽包、受热面等大件设备的寄存、安装工作创造了良好条件。(编辑:张晨)



来源:中国火力发电网

东元电机联系我们

留言反馈

姓名 *
邮箱 *
电话 *
内容 *
验证码 *图片看不清?点击重新得到验证码


更多资讯

标题日期
关税调整背景下的电机行业影响与应对策略2025-4-8 9:30:22
GB30253-2024新标准发布:永磁同步电动机行业迎来绿色革命2025-3-27 16:34:43
?全球铜价逼近历史高位!美国"抢铜大战"或引发库存失衡危机2025-3-14 13:23:25
东元电机深化绿色智造版图:携手臻鼎科技构建PCB产业低碳生态2025-3-13 16:02:43
东元电机智能制造再获国家级认证:无锡基地通过CMMM二级评估,引领电机产业数字化转型2025-3-13 16:02:36
东元电机五度入选标普全球永续年鉴 跻身全球Top 1%企业2025-3-12 13:46:53
东元抢攻强韧电网商机 44亿得标台电工程2023-11-5 23:22:05
东元永续驱动创新 减排迈大步2023-11-5 23:21:52

找不到所需资料?

请在右侧输入关键词,快速检索本站资料!

微信号: zuoyuanjidian
立即咨询
扫描二维码联系在线客服

我知道了
zuoyuanjidian
