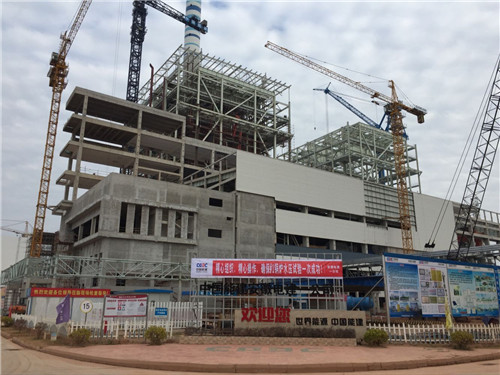

2月7日下午15时8分,韶关项目1号锅炉水压试验一次成功。项目部有关人员站好年前最后一班岗,保证了水压试验圆满完成。
为了确保水压试验一次成功,项目专业科充分做好焊缝检查、支吊架检查、刚性梁角部连接检查、焊缝打磨、阀门查漏、板梁扰度复测等工作。上下同欲者胜,项目年前只有一个愿望,年前水压试验一次成功。2月1日-2日,水压质量监督检查;2月3日,完成质量监督整改问题闭环;2月5日,完成水压加药;2月6日上午完成上水及特检院检查工作封闭;2月7日9点半开始升压,10点15达到10MPa,停机检查,12点05分达到工作压力,停机检查及人员换班,12点40分开始升压,13点58分达到超压状态(1.25倍工作压力),维持超压状态20分钟,14点18分开始泄压,15点04分达到工作压力,降压完成,至此水压试验圆满完成。(王双)
