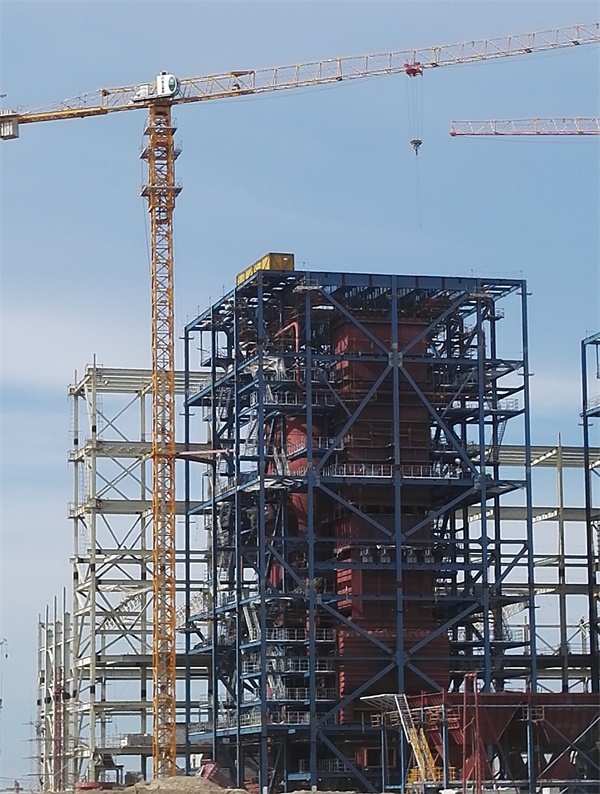

3月14日,文莱项目#1锅炉受热面焊口完成,共计焊口9350只,标志着项目冲刺锅炉水压试验节点胜利在望。
1号锅炉自开焊以来,文莱项目不断加大技术管理,强化技术、质检等管理人员做好各项职能管理工作,质检人员加强对现场施焊过程巡查监控,坚持做到每天完成的焊口100%外观检测,确保无错口、折口、母材割伤等质量隐患的发生,过程中执行焊接工艺卡,实现管道焊接具有可追溯性。过程中主要克服2大困难:一是焊工进场难,焊工在国内需要到天津通过考试,通过考试焊工凭业主方发放准入证进入施工现场,现场由业主、总包方联合安排技能考试,考试合格者才允许施焊;二是现场施焊条件差,文莱常年高温多雨大风,现场施工防风防雨措施要求较高,针对高温多雨天气,项目部在确保施工进度的前提下,合理调整施工时间,确保施工人员安全和焊口合格率。
目前,1号锅炉水压试验进入尾工消除阶段,项目部将紧抓有利条件持续冲刺,多频次组织联合检查,确保锅炉水压试一次成功。(黎振)
