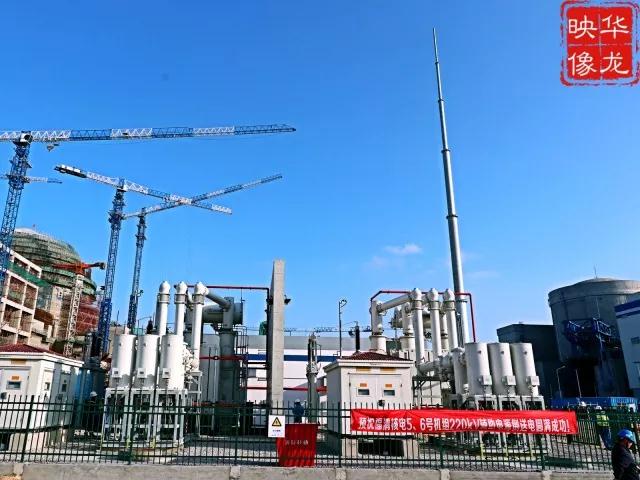

2018年3月2日03时32分,由中国核电工程有限公司总承包的“华龙一号”全球首堆示范工程福清核电5、6号机组220kV倒送电圆满完成,为机组后续安装、调试等工作创造了有利条件。
“华龙一号”全球首堆——福清核电5、6号机组220kV辅助电源倒送电经过二十多个小时的连续操作和测试,整组启动试验(含保护校验和变压器并列运行试验)于2018年3月2日03:32全部完成,进入24小时试运行阶段,这标志福清核电5、6号机组220kV辅助电源倒送电顺利完成。
本次220kV倒送电工程建安工作共历时14个月。为了工程顺利进行,减少因上游制约、配套辅助系统等施工滞后对220kV倒送电施工进度的影响,公司专门成立220kV倒送电专项协调组。
220kV辅助电源可用,为“华龙一号”全球首堆示范工程后续的YA制水、主控室可用、泵房进水、主泵组装及试车等诸多工程节点提供了电源保证,为“华龙一号”后续建设奠定良好基础。
核能科普小贴士
“倒送电”就是反送电过程送电;电厂送电是将电厂发出的电向系统送电,“倒送电”就是从外电网向电厂送电。
倒送电是核电站建设过程中的一个重要里程碑节点。倒送电完成后,电厂内就有了容量足够大、可靠性较高、电能质量较好的电源,为后续大型电机的启动和工艺系统的调试打下基础。
