【电厂】德州陵城风电场项目一期6台风机基础全部浇筑完成

2018-2-7 13:47:15 查看: 发布者:东元电机

【电厂】德州陵城风电场项目一期6台风机基础全部浇筑完成 行业资讯

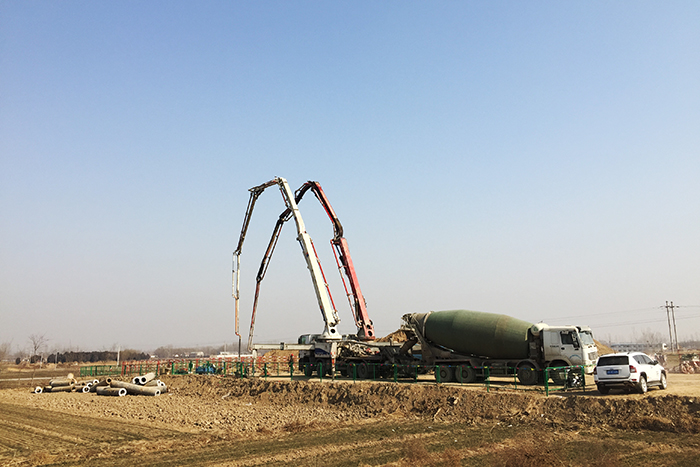

2月4日上午7时30分,德州陵城风电场项目一期第六台风机基础(G5)按既定计划准时开仓浇筑,到中午1时50分,本台风机基础全部浇筑完成,标志着一期6台风机基础全部浇筑完成。

该风电项目一期风机共6台,首台风机基础于2018年1月24日完成浇筑后,随后每台风机基础浇筑所用时间逐部减少,分别为9小时、8小时、7小时、6小时、5小时50分钟、6小时20分钟。每一次效率提高,源自于前期精心策划、过程中管控有力及浇筑后不断总结。通过持续改进,在保证安全、质量前提下,稳步提升施工效率,减少冬季施工带来不利影响。

截止2月5日,项目已经升压站围墙砖砌完成90%,综合楼、配电楼两层梁板柱浇筑完成,避雷针基础浇筑完成,SVG室结构封顶、主变基础计划2月8日浇筑;风机基础开挖完成8基、垫层浇筑8基、基础浇筑完成6基,打桩完成10基;集电线路受地下水及流沙影响,难度增加,已完成基础开挖35基、基础浇筑32基。

下一步,项目部全体员工以热情饱满,倾心投入,为确保完成业主单位提出的年前节点工期目标持续努力。



来源:中国火力发电网

东元电机联系我们

留言反馈

姓名 *
邮箱 *
电话 *
内容 *
验证码 *图片看不清?点击重新得到验证码


更多资讯

标题日期
关税调整背景下的电机行业影响与应对策略2025-4-8 9:30:22
GB30253-2024新标准发布:永磁同步电动机行业迎来绿色革命2025-3-27 16:34:43
?全球铜价逼近历史高位!美国"抢铜大战"或引发库存失衡危机2025-3-14 13:23:25
东元电机深化绿色智造版图:携手臻鼎科技构建PCB产业低碳生态2025-3-13 16:02:43
东元电机智能制造再获国家级认证:无锡基地通过CMMM二级评估,引领电机产业数字化转型2025-3-13 16:02:36
东元电机五度入选标普全球永续年鉴 跻身全球Top 1%企业2025-3-12 13:46:53
东元抢攻强韧电网商机 44亿得标台电工程2023-11-5 23:22:05
东元永续驱动创新 减排迈大步2023-11-5 23:21:52

找不到所需资料?

请在右侧输入关键词,快速检索本站资料!

微信号: zuoyuanjidian
立即咨询
扫描二维码联系在线客服

我知道了
zuoyuanjidian
